Смета вентиляции: нормативные ссылки и образцы
Какие работы может включать смета на монтаж вентиляции? Из каких норм расхода вспомогательных материалов и затрат человеко-часов стоит исходить? Существуют ли какие-то нормативы этих затрат? В нашей статье мы попытаемся ответить на эти вопросы.
Оглавление:
Перечень работ
Для начала определимся, какие работы могут быть включены в смету.
Основные
Заметьте: проект необходимо обосновать расчетами, подтверждающими его работоспособность и отсутствие избыточности производительности проектируемой системы.
Очевидно, что заказчик заинтересован не только в эффективности, но и в экономии собственных средств.
Вспомогательные
Помимо собственно монтажа и демонтажа, исполнителю предстоит:
- Транспортировка материалов и оборудования.
- Погрузочно-разгрузочные работы (в том числе с применением техники, работа которой оплачивается отдельно).
- Сооружение временных площадок, лесов и т.д.
- В отсутствие на момент начала работ стабильного электроснабжения – снабжение строительной площадки собственной генерацией электричества.
Нормативные документы
При составлении сметы полезны два документа:
Заметьте: кроме ФЕР, существуют и Территориальные единичные расценки (ТЕР), составляемые с учетом специфики местных условий (логистики, состояния дорог, сезонных температур и т.д.).
В качестве обоснования для составления сметы могут использоваться как ФЕР, так и ТЕР.
Приведем небольшие выдержки из обоих документов.
ГЭСН
Согласно этому документу, для прокладки воздуховода с общей площадью стенок 100 м2с толщиной стенки 0,5 мм и диаметром до 200 мм потребуются следующие ресурсы:
Тип | Количество |
Затраты времени рабочих | 167,86 человеко-часов |
Затраты труда машинистов | 1,3 человеко-часа |
Время эксплуатации ручной лебедки с тяговым усилием до 2 тонн | 0,39 машино-часов |
Время работы аппарата дуговой сварки | 1,79 машино-часов |
Время работы грузового автомобиля грузоподъемностью до 5 тонн | 0,78 машино-часов |
Продолжительность работы автокрана грузоподъемностью до 10 тонн | 0,52 машино-часа |
Расход металла на стенки воздуховода | 100 м2 |
Расход строительных болтов, шайб и гаек | 0,015 т |
Расход сварочных электродов | 0,00045 т |
Расход герметизирующей мастики | 0,00501 т |
Расход асбестового шнура | 0,00089 т |
Расход резиновых прокладок | 8 кг |

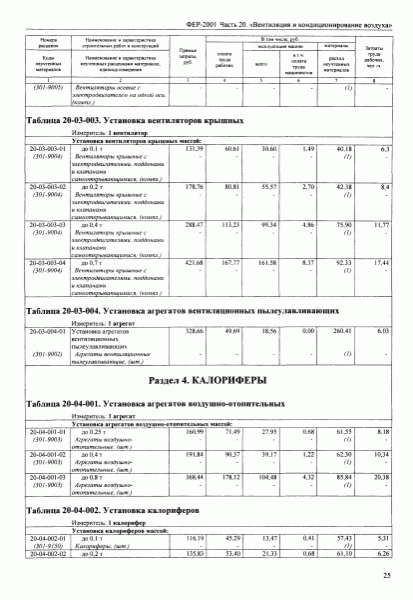

ФЕР
А вот ориентировочные затраты, на основе которых составляется локальная смета на вентиляцию, из Федеральных единичных расценок от 2001 года. Образцом нам послужит тот же воздуховод с толщиной стенок 0,5 мм, их площадью в 100 м2 и диаметром до 200 мм.
Категория затрат | Значение и единицы |
Общие прямые затраты | 2050, 56 рублей |
Оплата труда рабочих | 1467 рублей |
Эксплуатация машин | 134,14 рублей |
Оплата труда машинистов | 7,02 рубля |
Расходы на неучтенные материалы | 449,2 рублей |
Уточним: заложенные в проект материалы проходят отдельной статьей расходов.
Неучтенные материалы – это, к примеру, замена маски сварщика со случайно раздавленным стеклом или сломанного при стяжке фланцев разводного ключа.
Поскольку большая часть монтажных работ выполняется своими руками, с помощью ручного инструмента, человеческий фактор будет основной статьей неучтенных затрат.
Образец

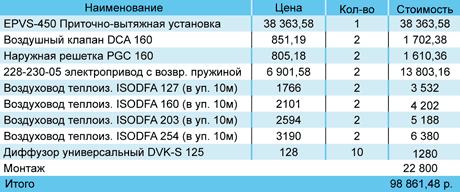

Надеемся, что инструкция по составлению смет в общих чертах понятна читателю. Теперь изучим образец. Примером нам послужит смета устройства вентиляции, составленная московской компанией Smeta-Moscow; ввиду ограниченности объема нашего материала мы приведем лишь небольшую выдержку из ее текста.
Номер позиции | Обоснование (шифр и номер нормативного документа) | Наименование статьи расходов | Количество | Общая стоимость оплаты, рубли | Стоимость эксплуатации машин, рубли | Затраты труда рабочих, человеко-часы |
1 | ТЕР 20-06-002-01 | Установка типовых приточных камер производительностью до 10000 м3/час без системы орошения | 1 | 1045,98 | 155,29 | 50,27 |
2 | ТЕР 20-03-001-02 | Установка радиального вентилятора массой до 0,12 т | 1 | 180,28 | 21 | 10,35 |
3 | ТЕР 20-02-019-01 | Установка кронштейнов под вентиляционное оборудование (100 кг изделия) | 0,08 | 1316,68 | 16,05 | 0,55 |
4 | ТЕР 20-02-003-10 | Установка стальных жалюзийных регулирующих вентиляционных решеток размером 150х150 мм | 15 | 36,1 | 8,38 | 18,45 |
5 | ТЕР 20-01-001-02 | Прокладка алюминиевых или оцинкованных воздуховодов толщиной 0,5 мм и периметром до 600 мм (100 м2 поверхности) | 0,025 | 3123,92 | 216 | 4,83 |
6 | ТЕР 20-01-001-03 | Прокладка алюминиевых или оцинкованных воздуховодов толщиной 0,5 мм и периметром 800, 1000 мм (100 м2 поверхности) | 0,36 | 2890,74 | 172,91 | 63,63 |
7 | СЦМ-300-9066-1 | Воздуховоды оцинкованные стальные толщиной 0,5 мм (м2) | 38,5 | 9799 |
Заключение
Надеемся, что наш материал поможет читателю сориентироваться в составлении сметной документации. Как обычно, в прикрепленном видео в этой статье можно найти дополнительную информацию. Успехов!
